福島第一、1号機使用済燃料プールで天井クレーンなどの落下防止対策が完了

27 Nov 2020

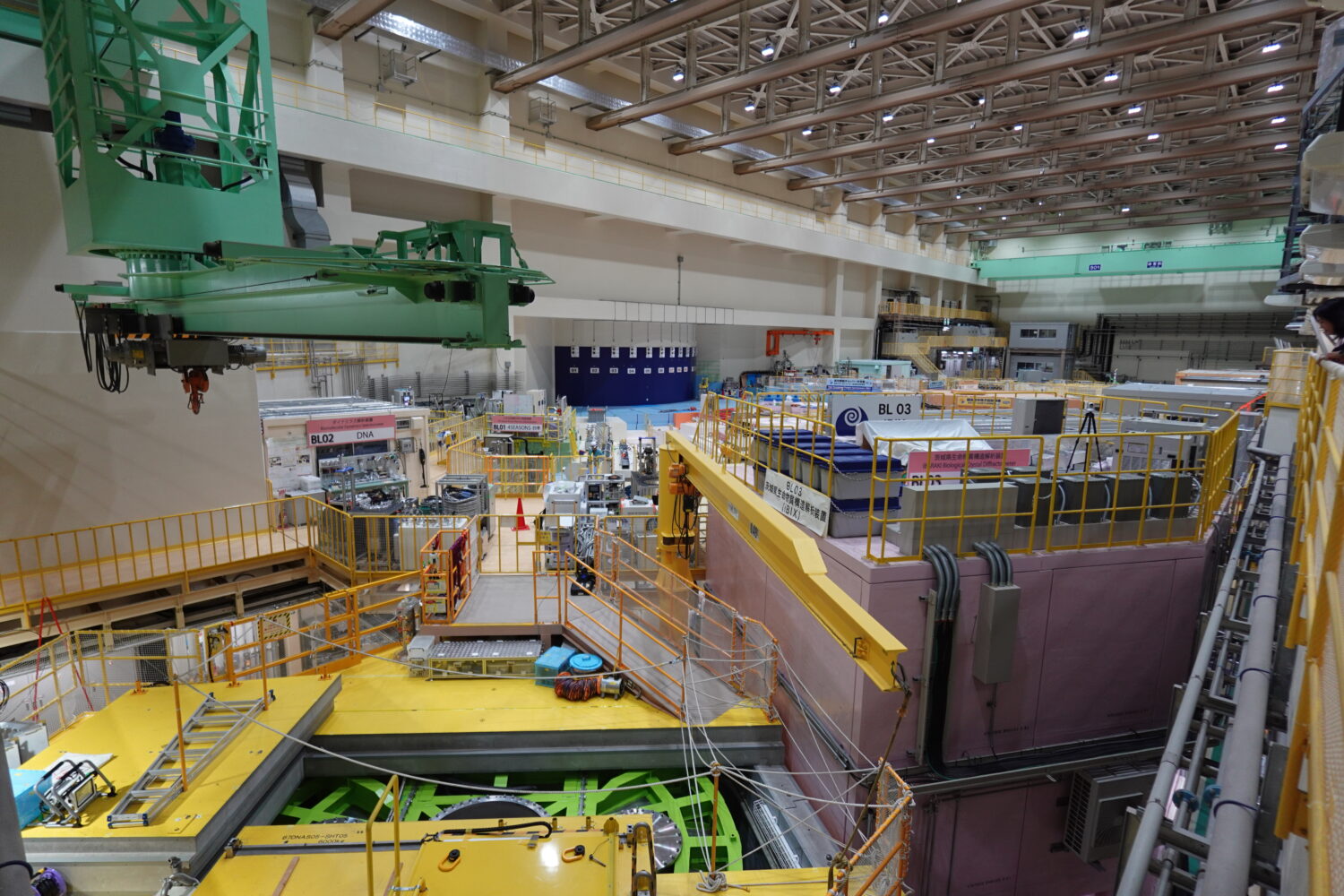

1号機ガレキ落下防⽌・影響緩和対策、天井クレーンは透明に示している(東京電力発表資料より引用、SFP:使用済燃料プール、FHM:燃料取扱機)

東京電力は11月26日、福島第一原子力発電所廃炉作業の進捗状況を発表した。

1号機使用済燃料プールからの燃料取り出しに向けては、原子炉建屋内既設の天井クレーンや燃料取扱機の落下を回避するため、これらを下部から支える支保の設置(動画リンクは燃料取扱機に関わる作業の模様)が11月24日に完了した。これにより、今後のガレキ(崩落した屋根など)撤去に際し、変形した天井クレーンや燃料取扱機の落下によるダスト飛散や燃料損傷などのリスクを低減する「ガレキ落下防止・緩和対策」が完了したこととなる。

1号機の「ガレキ落下防止・緩和対策」は、2019年12月の燃料取り出しプラン選定を踏まえ、2020年3月より使用済燃料プール上の養生バッグ(エアモルタルを注入しビーチマットのように膨らませる)設置などが進められてきた。今後は、ガレキ撤去に先行し2021年度上期より原子炉建屋を覆う大型カバーの設置工事に着手。2023年度頃までに大型カバーの設置を完了し、ガレキ撤去・除染・遮蔽後、燃料取扱設備を設置した上で燃料取り出しとなる。1号機使用済燃料プールからの燃料取り出し開始は2027~28年度の予定。

また、2号機の燃料デブリ取り出しに向けては、原子炉格納容器内部調査および試験的取り出しで用いるアーム型装置の導入のため、X-6ペネ(貫通孔)内堆積物の接触調査、3Dスキャン調査が10月に実施されている。今回の調査では、堆積物が固着しておらず形状が変化することなどを確認しており、これらの成果を踏まえ、今後X-6ペネ内の堆積物除去を検討していく。一方、アーム型装置は現在、英国で開発が進められているが、新型コロナウイルス感染症拡大の影響により、モックアップ試験に入れない状況となっている。福島第一廃炉推進カンパニー・プレジデントの小野明氏は、11月26日の記者会見で、今後の対応について国際廃炉研究開発機構(IRID)とも協力しながら早急に詰めていく考えを示した。
