【第55回原産年次大会】セッション3「福島第一原子力発電所の廃炉進捗状況と課題」

14 Apr 2022

東京電力・小野氏

「第55回原産年次大会」では4月13日、セッション3「福島第一原子力発電所の廃炉進捗状況と課題」が行われた。

同セッションでは、東京電力福島第一廃炉推進カンパニープレジデントの小野明氏が「福島第一における廃炉・汚染水対策の現状と課題」について報告。また、IAEA原子力安全・核セキュリティ局調整官のグスタボ・カルーソ氏が「福島第一原子力発電所におけるALPS処理水放出の安全性に関するIAEAレビュー」と題して講演(ビデオメッセージ)を行った。

福島第一原子力発電所で発生するALPS処理水(トリチウム以外の核種について環境放出の規制基準を満たす水)の取扱いに関し、政府は丁度1年前、折しも前回年次大会の会期中でもあった2021年4月13日に、「2年後を目処に海洋放出を開始する」との基本方針を決定。

小野氏は、「福島第一原子力発電所事故から11年が経った。廃炉作業は着実に進捗しており、その『本丸』ともいえる燃料デブリ取り出しの着手にあと一歩のところにまできている」などと述べ、事故発生からこれまでの歩みを振り返るビデオを紹介し、(1)汚染水・処理水対策、(2)使用済燃料プール内の燃料取り出し、(3)燃料デブリの取り出し――に係る取組状況を説明。ALPS処理水を保管するタンクの容量に関しては現在、敷地内の雨水などを踏まえ満杯となる時期について精査中としているが、「今後、よりリスクの高い燃料デブリの保管場所の確保など、バランスよく廃炉を進めるためには、敷地を有効に活用していく必要がある。タンクを建設し続けることは現実的に難しい」との現状を述べ、ALPS処理水の処分に向け、モニタリングの拡充・強化、タンクからの漏えい防止、情報発信と風評抑制に努めていくとした。東京電力は2022年3月24日に海域モニタリング計画を策定しており、小野氏は、これに基づき、4月18日より発電所近傍や福島県沿岸における試料採取を開始すると発表。今後、ALPS処理水放出の実施主体として、海水、魚類、海藻類を採取し、トリチウムを中心とした拡散状況や海洋生物の状況を放出前から継続して確認していく計画だ。

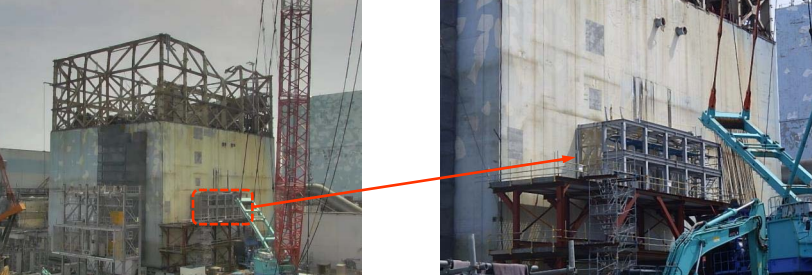

1号機原子炉建屋の全景(左)と大型カバー設置工事の開始となったアンカー(鋼製のボルト)削孔作業(東京電力発表資料より引用)

使用済燃料プール内の燃料取り出しについては、3、4号機で2021年2月、2014年12月にそれぞれ完了。続く1号機では2027~28年度、2号機では2024~26年度に取り出し開始が予定されており、そのうち、1号機については、まず、原子炉建屋を覆う大型カバーを設置し、同カバー内でガレキ撤去などの作業を実施することとなっている。小野氏は、「当初は開放型で実施する予定だったが、周辺地域の皆様の安全・安心を最優先と考え、放射性物質を含むダストが万が一にも飛散しないよう検討したもの」と説明。折しもカバーの設置作業がこのセッション当日の4月13日に開始されており、「2024年のカバー設置完了を目指し安全かつ着実に作業を進めていく」と強調した。2号機についてもダスト飛散の抑制など、安全確保を最優先として、建屋を解体せず建屋南側からアクセスする工法を採用の上、現在、燃料取り出し用の構台設置工事が進められているところだ。

原子力機構楢葉センターに到着したロボットアーム(東京電力発表資料より引用)

燃料デブリの取り出しについては、最初となる2号機で2022年内の試験的取り出しが予定されている。小野氏は、これに向けて英国で開発・製造されたロボットアーム(全長約18m)について、2021年7月の日本到着から現在行われている日本原子力研究開発機構楢葉遠隔技術開発センターでのモックアップ試験・操作訓練に至る経緯をまとめたビデオを紹介。「今後の燃料デブリ取り出しの段階的な規模拡大につなげていきたい」などと述べた。1号機では原子炉格納容器の内部調査に向けて、2022年2月より潜水機能付きボート型ロボット(水中ROV)が投入されている。2号機に続く燃料デブリ取り出しは、建屋内の環境改善の進捗状況などから3号機が先行するとの見通しだ。小野氏は、福島に拠点を持つ企業による1・2号機排気筒の解体工事完了(2020年5月)など、廃炉作業における地元企業との連携の重要性にも触れながら、東京電力が取り組む「復興と廃炉の両立」について紹介し報告を終えた。

IAEA・カルーソ氏

ALPS処理水の処分に関し、2021年7月8日には、日本政府とIAEAとの間で、(1)日本へのレビューミッションの派遣、(2)環境モニタリングの支援、(3)国際社会に対する透明性の確保に関する協力――に係るIAEAによる支援について署名がなされた。今回のセッションでは、IAEAレビューの概要に関し、当初登壇する予定だったリディ・エヴラール事務次長に替わりカルーソ氏が説明。

カルーソ氏は、そのうちのIAEAレビューについて、「レビュー要請者(経済産業省と東京電力)による放出開始前の計画と行動が国際的な安全基準に従っているか」、「原子力規制委員会が放出に係る施設の審査・確認・認定を行う上での計画と行動が国際的な安全基準に従っているか」の2つの側面があると概観した。さらに、「短期(認可前)、中期(認可から海洋放出)、長期(海洋放出後)に焦点を当て、IAEAによる安全基準をベンチマークに結論を導き出す。その安全基準に書かれた記述に照らして一つ一つ確認し、『遵守されているのか』を検証する」と、長期的かつ厳正にレビューに臨む姿勢を強調。また、同氏は、IAEA・グロッシー事務局長の指示によりIAEA内に設置されたレビューの主要組織となるタスクフォースについて触れ、加盟国の専門家らも含む同組織の座長として、「それぞれの持つ専門分野を結集して『IAEA安全基準が守られているのか』を確認し、結論を導き出していく」と、リーダーシップの発揮に意欲を示した。

IAEAレビューミッションは、感染症拡大に伴う制約も生じたが、2022年2月に経済産業省と東京電力に対し、3月には原子力規制委員会に対し派遣が開始した。それぞれ、報告書は4月末~5月初め、6月に公表される予定で、その後、2022年後半にはフォローアップミッションの実施、2023年前半(海洋放出開始の2か月前目途)にはタスクフォースの指摘事項と結論をまとめた統合報告書の公表が計画されている。
