米国ボーグル3、4号機、完成時期を延期
06 Aug 2021

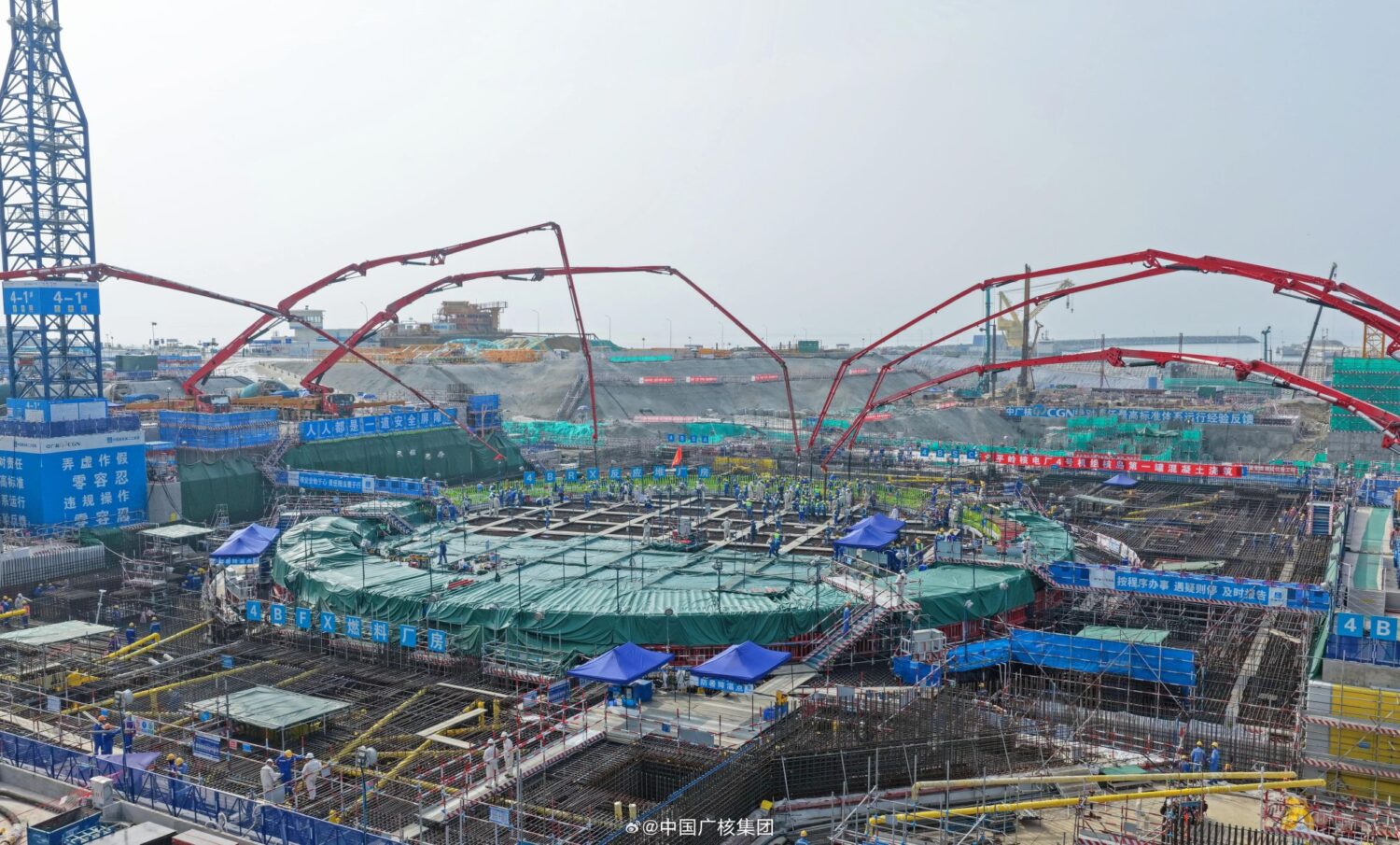

2021年7月現在の3、4号機の建設状況
©Georgia Power
米国で約30年ぶりの新設計画として、ジョージア州のA.W.ボーグル原子力発電所で3、4号機(各PWR、110万kW)を建設中のジョージア・パワー社は7月29日、両機の送電開始時期を3~4か月先送りし、それぞれ2022年第2四半期と2023年第1四半期に延期したと発表した。
両機で採用されたAP1000型炉を開発したウェスチングハウス社が2017年3月に経済破綻して以降、ジョージア・パワー社は両機の完成スケジュールをそれぞれ、2021年11月と2022年11月としていた
同社は昨年4月、新型コロナウイルスによる感染の影響を軽減するため、建設サイトの労働力を約20%削減した。今回のスケジュール変更は、このような労働生産性の低下に加えて、試験や品質保証関連で追加の時間が必要になったことを理由として挙げており、この遅れによりプロジェクト全体の建設コストも上昇する見通し。同プロジェクトに45.7%出資するジョージア・パワー社の追加負担額は、4億6,000万ドルになる見込み。
2013年の3月と11月に始まった3、4号機増設プロジェクトでは、ジョージア・パワー社のほかに、オーグルソープ電力が30%、ジョージア電力公社(MEAG)の子会社が22.7%、ダルトン市営電力が1.6%出資している。3号機の建設工事では2020年10月に冷態機能試験が完了した後、同年12月に初装荷燃料が建設サイトに到着。ジョージア・パワー社は今回、同機の温態機能試験が特に大きな問題もなく、無事に完了したことを明らかにしている。
ジョージア・パワー社の発表によると、完成スケジュールを先送りしたことで同社が負担する建設コストは計92億ドルに達する。同社がこれまでにジョージア州の公益事業委員会(PSC)から承認を受けた建設コストは総額73億ドルであるため、これを超える金額についてはこれから承認を得ることになる。
同プロジェクトではまた、建設期間中に顧客が電気代を通じて負担している金額に影響が及ぶのを防ぐため、出資企業の投資利益率を下げる措置が特別に取られている。プロジェクトの進行が一か月遅延する毎に、この利益率も徐々に下がっていくため、投資したコストを最終的にどれだけ回収できるかは、4号機が完成する頃に実施予定の包括レビューで明らかになる。
ジョージア・パワー社のC.ウォマック社長兼CEOは、「この建設プロジェクトは、当社がジョージア州で60~80年にわたり、低コストで信頼性の高いCO2フリーの電力を提供していくための重要な投資案件だ」と説明。「これらを確実に実行することは、当社の顧客やジョージア州のみならず米国にとっても重要であり、必ず実行したい」との決意を述べた。
3号機の温態機能試験では、同社は核燃料なしでシステムの温度や圧力を通常運転時のレベルまで上昇させ、機器やシステムが正常に機能することを確認。今回、この試験が完了したことから3号機の建設進捗率は99%に到達。4号機も含めたプロジェクト全体の進捗率は約93%となっている。
(参照資料:ジョージア・パワー社の発表資料、原産新聞・海外ニュース、およびWNAの7月29日付け「ワールド・ニュークリア・ニュース(WNN)」)
